काठमाडौं– नेपाल विद्युत् प्राधिकरणले तामाकोसी–काठमाडौं २२०÷४०० केभी प्रसारण लाइन आयोजना निर्माण आगामी असारभित्रमै सम्पन्न गर्न ठेकेदारलाई समयसीमा दिएको छ।
आयोजनाअन्तर्गत रामेछापस्थित नयाँ खिम्ती सबस्टेसनबाट सिन्धुपाल्चोकको बाह्रबिसेसम्म ४४ किलोमिटर र बाह्रबिसेबाट काठमाडौंको लप्सीफेदीसम्मको ४६ किलोमिटर ४०० केभी डबल सर्किट तथा लप्सीफेदीबाट भक्तपुरको चाँगुनारायणसम्मको १४ किलोमिटर १३२ केभी प्रसारण लाइन र बाह्रबिसेमा २२०/१३२/११ केभी सबस्टेसन निर्माणाधीन छन्। साथै, लप्सीफेदीमा ४००/२२०/१३२/११, बाह्रबिसेमा ४०० केभी र नयाँ खिम्तीमा ४०० केभी सबस्टेसन निर्माण भइरहेको छ।
तामाकोसी तथा सुनकोसी नदी र ती नदीका सहायक खोलानालाको जलविद्युत् आयोजनाको विद्युत् काठमाडौं उपत्यकामा ल्याउन तथा राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गर्न तामाकोसी–काठमाडौं प्रसारण लाइन र सबस्टेसन निर्माण सुरु गरिएको हो।

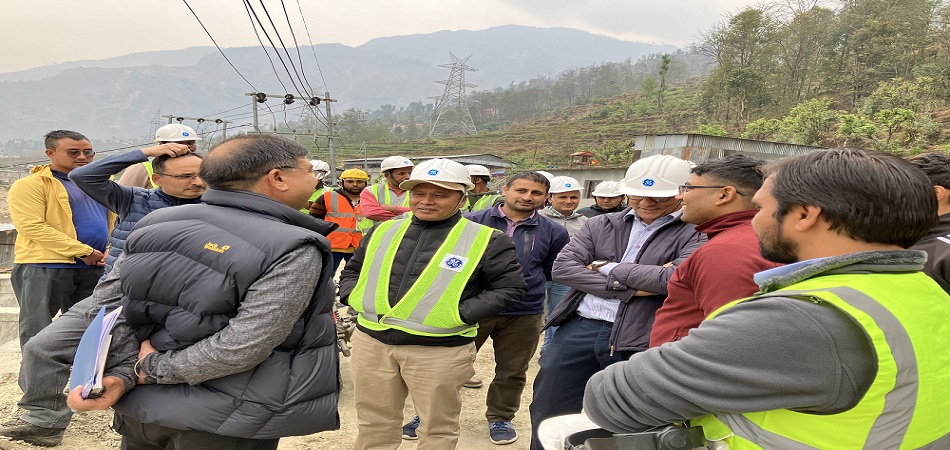

विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ, आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक ताराप्रसाद प्रधानसहितको उच्चस्तरीय टोलीले आयोजनाअन्तर्गत बाह्रबिसे सबस्टेसनको बुधबार अनुगमन भ्रमण गरी महत्त्वपूर्ण प्रसारण लाइन र सबस्टेसनको निर्माण असारभित्रमा सम्पन्न गर्न निर्देशन दिएको छ।
निर्माणमा देखिएको अवरोध हटाउन आफ्नो तर्फबाट पनि सहजीकरण तथा समन्वय गर्ने प्रतिबद्धता जनाउँदै टोलीले नयाँ खिम्ती–बाह्रबिसे, बाह्रबिसे–काठमाडौं र बाह्रबिसे सबस्टेसन निर्माण असारभित्र सम्पन्न गर्न निर्देशन दिएको हो।
टोलीले प्रसारण लाइन र सबस्टेसन निर्माण जिम्मा पाएका ठेकेदार, आयोजना व्यवस्थापनसँग निर्माणमा हालसम्म भइरहेको प्रगति, सम्पन्न हुने तालिका, बेहोरिरहेका समस्या तथा समाधानका उपायलगायत विषयमा विस्तृत रुपमा छलफल गरेको थियो। रुख कटान आदेश, जग्गा प्राप्ति, प्रसारण लाइनको मार्गधिकारमा स्थानीयको अवरोधलगायतका कारणले प्रसारण लाइन निर्माण प्रभावित हुँदै आएको छ।
बाह्रबिसे सबस्टेसन निर्माणको ठेक्का पाएका चिनियाँ कम्पनी ग्वाङसी ट्रान्समिसन एण्ड सबस्टेसन कन्ट्रक्सन तथा सेन्जेन क्लाउ इलेक्ट्रोनिक्सको उपक्रमको काम सन्तोषजक नदेखिएको प्राधिकरणका कार्यकारी निर्देशक घिसिङले उल्लेख गरे।
चिलिमे जलविद्युत् कम्पनीको अगुवाइमा सिन्धुपाल्चोकमा निर्माणाधीन १०२ मेगावाटको मध्य भोटेकोसी जलविद्युत आयोजनाको विद्युत् बाह्रबिसे सबस्टेसनमा जोडिनेछ । मध्य भोटेकोसीको निर्माण आगामी असारभित्र सम्पन्न गर्ने लक्ष्यका साथ काम भइरहेको छ।
कार्यकारी निर्देशक घिसिङले असारभित्र सबस्टेसन निर्माण नभएर मध्य भोटेकासीको विद्युत् जोड्न नसकिने अवस्था आए त्यसको क्षतिपूर्ति भराइने ठेकेदारलाई चेतावनी दिए। ‘मध्य भोटेकोसीले सबस्टेसनसम्मको प्रसारण लाइनका टावर निर्माण गरिसकेको छ। सबस्टेसन निर्माण सम्पन्न भएन भने विद्युत् कसरी प्रवाह गर्ने? यस्तो महत्त्वपूर्ण सबस्टेसन निर्माणमा ढिलाइ गर्ने?’ घिसिङले ठेकेदारलाई निर्देशन दिँदै भने, ‘यदि सबस्टेसन निर्माण सम्पन्न नभएर मध्य भोटेकोसीको विद्युत् खेर जाने अवस्था आए १०२ मेगावाट विद्युत् बिक्रीबाट दैनिक रुपमा प्राप्त गर्ने आम्दानी असुलउपर गरिनेछ।’
प्राधिकरणले मध्य भोटेसीको विद्युत प्रवाहका लागि अस्थायी वैकल्पिक व्यवस्था गरेको छ। तर त्यसका लागि पनि बाह्रबिसे सबस्टेसन निर्माण अनिवार्य छ। मध्य भोटेकोसीको विद्युत् २२० केभी प्रसारण लाइनमार्फत बाह्रबिसे सबस्टेसनमा जोडिनेछ। २२० केभी प्रसारण लाइनबाट आएको विद्युत्लाई बाह्रबिसे सबस्टेसनमार्फत १३२ केभीमा झारिनेछ।
त्यसपछि २२ मेगावाटको माथिल्लो चाकु ‘ए’ जलविद्युत् आयोजनाले निर्माण गरेको १३२ केभी प्रसारण लाइनमार्फत लामोसाँघु सबस्टेसनमा जोड्ने गरी वैकल्पिक व्यवस्था गरिएको छ।
माथिल्लो चाकु ‘ए’ जलविद्युत् आयोजनाले अहिले बाह्रबिसे बजारबाट बाह्रबिसे सबस्टेसनसम्मको करिब ४ किलोमिटर प्रसारण लाइन निर्माण गर्न सर्वेक्षण सम्पन्न गरेको छ। आयोजनाले यो लाइन निर्माण गर्न बढीमा ४ महिना लाग्ने बताएको छ। यो लाइन बनेपछि अहिले लामासाँघु सबस्टेसनमा जोडिएको आयोजना बाह्रबिसे सबस्टेसनका जोडिनेछ।
कार्यकारी निर्देशक घिसिङले बाह्रबिसे सबस्टेसन र नयाँ खिम्ती–बाह्रबिसे सबस्टेसन निर्माण सम्पन्न भएपछि मध्य भोटेकासीको विद्युत् खिम्तीतर्फ प्रवाह गर्न सकिने बताए। बाह्रबिसे सबस्टेसनमा २२०/१३२ केभी, १६० एमभीए र १३२/११ केभी, ५ एमभीएका पावर ट्रान्सफर्मर रहनेछन्।
घिसिङले बाह्रबिसे बजारबाट सबस्टेसनसम्म जाने करिब साढे ४ किलोमिटर सडक मर्मत तत्काल गरी वर्षा सुरु हुनुअघि नै निर्माणस्थलमा उपकरण तथा निर्माण सामग्री ढुवानीको व्यवस्था गर्न निर्देशन दिए।
प्रसारण लाइनअन्तर्गत नयाँ खिम्ती–बाह्रबिसे खण्डमा पर्ने ११८ वटा टावरमध्ये ९० वटा टावरको जग हालिएको छ। ७१ वटा टावर खडा गरिएको छ। १७.५ किलोमिटर तार तानिएको छ। यो लाइन बनाउन पनि बाह्रबिस सबस्टेसनको ठेकेदारले नै पाएको थियो। तर ठेक्का सम्झौताको ७४ प्रतिशत समय बित्दासमेत कम्पनीले निर्माणका प्रारम्भिक काम नै नगरेपछि सम्झौता अवधि बाँकी रहेको अवस्थामा ठेक्का तोडिएको थियो।
प्राधिकरणले चिनियाँ कम्पनीसँग ठेक्का तोडी ठेक्का रकमको १० प्रतिशत अर्थात् १४ लाख ५४ हजार डलर र ६ करोड १६ लाख ७४ हजार रुपैयाँ कार्यसम्पादन जमानत जफत गरेको थियो। यसैगरी ठेकेदार कम्पनीले अग्रिम भुक्तानीका लागि राखेको १४ लाख ५४ हजार डलर र ६ करोड १६ लाख ७४ हजार रुपैयाँ बैंक जमानत पनि जफत गरिएको थियो। त्यसपछि प्राधिकरणले गरेको नयाँ टेन्डर गरी ठेकेदार छनोट गरेको थियो।
बाह्रबिसे–लप्सेफेदी खण्डमा पर्ने १२२ टावरमध्ये १११ वटाको जग हालिएको छ भने ४ वटा टावरको जग हाल्ने काम जारी रहेको छ। १०३ वटा खडा गरिएको छ। स्थानीयको अवरोधका कारण लप्सीफेदीमा ४ वटा टावर निर्माण सुरु हुन सकेको छैन। १२.५ किलोमिटर तार तानिएको छ। वन क्षेत्रको जग्गा प्रयोग, रुख कटानी, स्थानीयको अवरोधलगायतका कारणले प्रसारण लाइन निर्माण प्रभावित हुँदै आएको छ।
